Houtveldweg

De Houtveldweg tussen Ebbehout en Held Jozuapad was toe aan een opknapbeurt. Vanaf 16 juni 2025 sloten we dit deel van de weg af. Dit duurde 4 weken. Het werk was klaar op zaterdag 12 juli 2025 om 16.00 uur.

Veelgestelde vragen

Aannemer KWS voerde de volgende werkzaamheden uit:

  • Uitfrezen van het asfalt
  • Er is een nieuwe asfaltlaag van ongeveer 16 cm teruggekomen
  • Langs het asfalt trokken we de trottoirbanden recht
  • De tegelstroken in de middenberm vervingen we door gras
  • De verkeersregelinstallatie (VRI) werd vernieuwd op de kruising Musical-Teakhout.

Busbrug de Binding ging tijdelijk open

Om te voorkomen dat het verkeer vastliep op de omleidingsroutes was de busbrug ook tijdens de spitsuren open. Dit was een tijdelijke noodmaatregel om ervoor te zorgen dat Westerwatering bereikbaar bleef tijdens deze werkzaamheden. Op momenten dat het nodig was, maakte het werkverkeer ook gebruik van de busbrug, omdat dit anders door de woonstraten van Westerwatering moest rijden.

Het werk gaat verkeers- en geluidsoverlast veroorzaken

Om de overlast zo kort mogelijk te houden kozen we voor een volledige afsluiting voor autoverkeer in de breedte van de Houtveldweg. Hiermee halveerden we de duur van het werk. Er werd in 2 fases gewerkt.

Er kwamen omleidingsborden (zie kopje Wanneer voor de kaartjes).

Nood- en hulpdiensten, fietsers en voetgangers konden wel langs het werk.

Inzet van pendelbussen
De bussen van EBS konden niet via de omleidingsroute rijden. Alle haltes van lijn 63 en 64 op de Houtveldweg tussen de Hensbroekstraat en de Aubade kwamen te vervallen. Dit gold voor de periode van 16 juni tot 13 juli. Reizigers konden gebruik maken van kleinere pendelbussen. De pendelbussen reden tussen station (Halte E) en de Mallegatsloot in Koog aan de Zaan. Op het kaartje hieronder ziet u op welke haltes ze stopten.

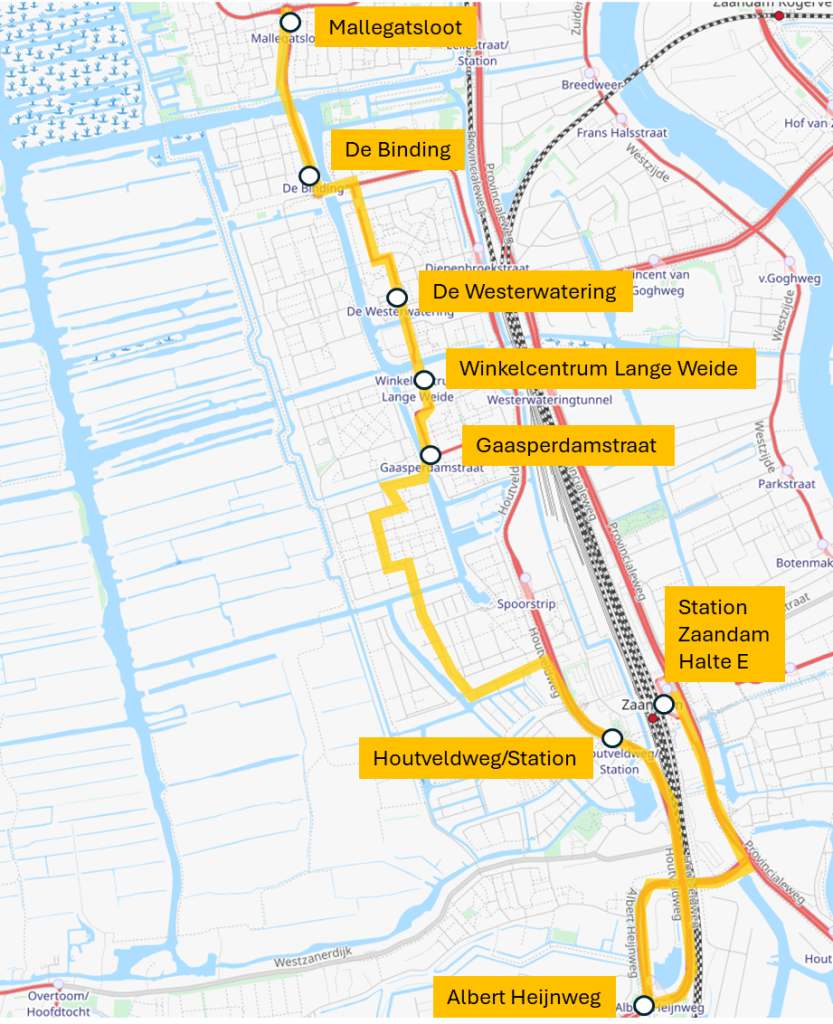

Haltes pendelbussen.

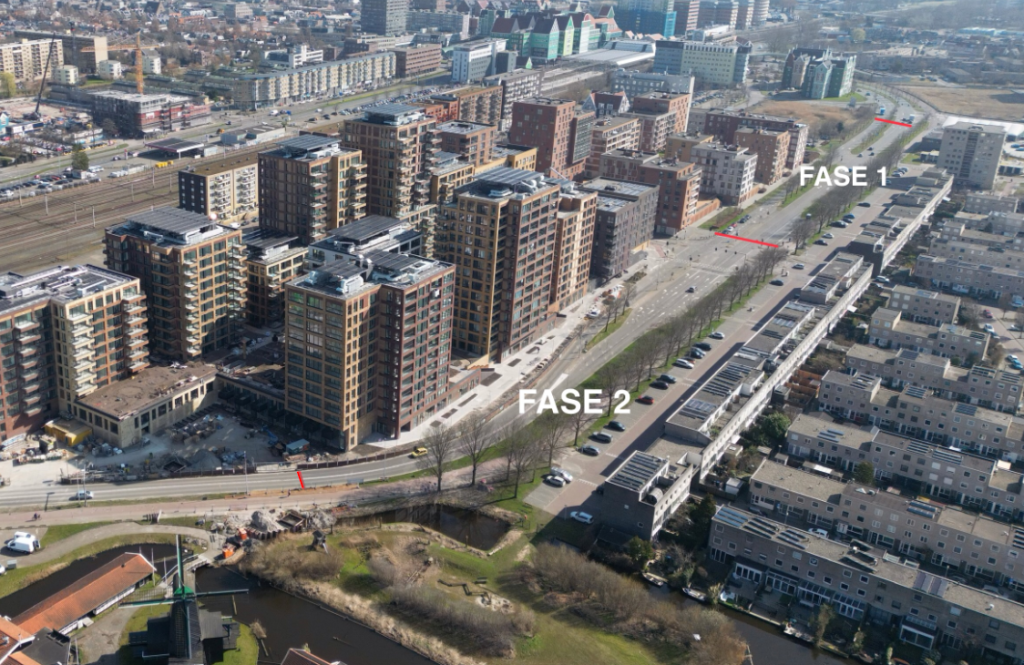

Waar - Fase 1 en Fase 2

Het asfalteren is klaar de weg weer klaar voor gebruik. De aannemer had één extra dag nodig om de bermen op te vullen. Dat betekende dat de wegafsluiting en omleiding en de tijdelijke openstelling van de Busbrug tot zaterdag 12 juli 16.00 uur (uiterlijk) nodig bleef. Daarna werd de afsluiting van de Houtveldweg opgeheven en zijn de normale verkeersregels voor de Busbrug weer van kracht.

De aannemer KWS werkte in 2 fases van ieder twee weken

  • Fase 1 – maandag 16 t/m vrijdag 27 juni
    Afsluiting ten noorden van kruispunt Cypressehout-Ebbehout tot en met kruispunt Musical-Teakhout.
    Omleidingsroute via de Vurehout.
  • Fase 2 – maandag 30 juni t/m zaterdag 12 juli 16.00 uur.
    Afsluiting vanaf kruispunt Musical-Teakhout tot aan nieuwe voetgangersbrug Zaanse Helden.
    Omleidingsroute via de Aubade, Symfonie, Max Havelaarstraat en Durgerdamstraat.

Zie de kaartjes hieronder:

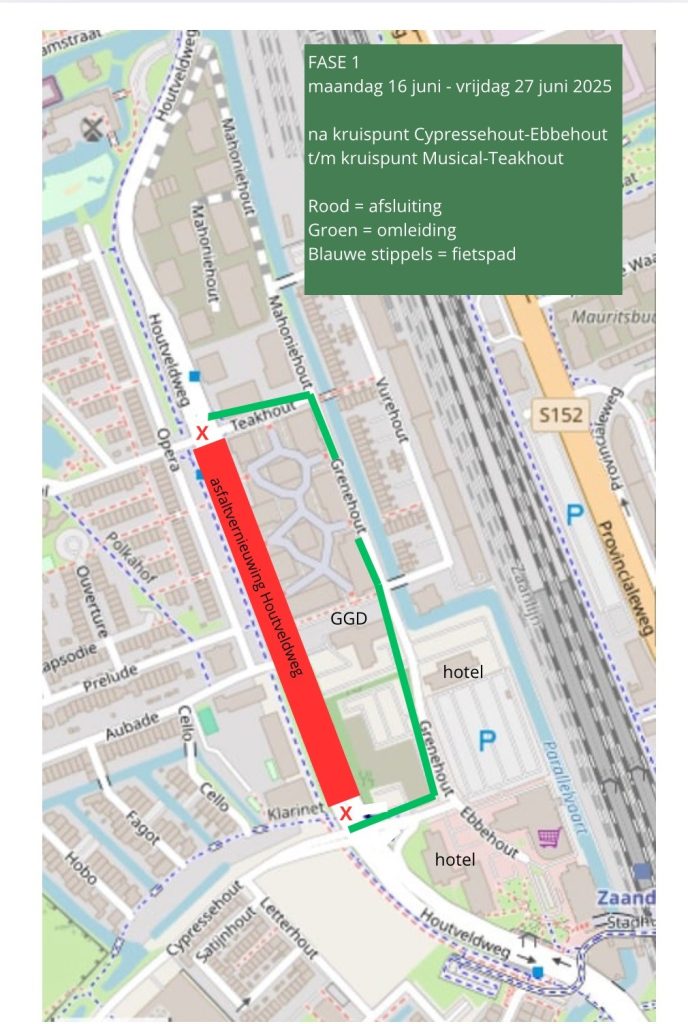

Map - Fase 1
Map - Fase 2

Voor vragen over de uitvoering: Nathan Verboom, telefoonnummer 06-50226231 of met de toezichthouder van de gemeente, Niels van Esseveld: 06-50064932.

Voor algemene vragen bel 14 075 en vraag naar René Edens projectleider

René Edens projectleider

De bewoners uit de omgeving hebben deze bewonersbrief gekregen:

  • Bewonersbrief start werkzaamheden (30 mei 2025)

Mist u een brief of wilt u deze opvragen? Mail naar ingenieursbureau@zaanstad.nl.
