Verbindingsweg Assendelft

Het woon-werkverkeer in Assendelft is met de komst van Saendelft en andere nieuwe woonwijken flink toegenomen. Dit zorgt met name tijdens de spits voor grote verkeersdruk op de Dorpsstraat. Om de bereikbaarheid, doorstroming en verkeersveiligheid in het gebied te verbeteren komt er een verbindingsweg tussen de Communicatieweg West en de Dorpsstraat Ook passen wij een aantal kruisingen aan, waaronder de Dorpsstraat-Noorderveenweg.

We werken in verschillende fases aan de aanleg van de verbindingsweg. We richten de belangrijke aansluitende wegen opnieuw in, verbeteren kruisingen en leggen nieuwe fietspaden aan.

Dit project wordt medegefinancierd door de Provincie Noord-Holland en de Vervoerregio Amsterdam.

Fase 1: Kruisingen Omzoom en Parkrijklaan (18 augustus – eind oktober 2025)

  • De werkzaamheden beginnen bij de aansluiting van de Noorderveenweg met Sportpark de Omzoom. Daar maken we een voorrangsplein (een “uitgerekte” rotonde).

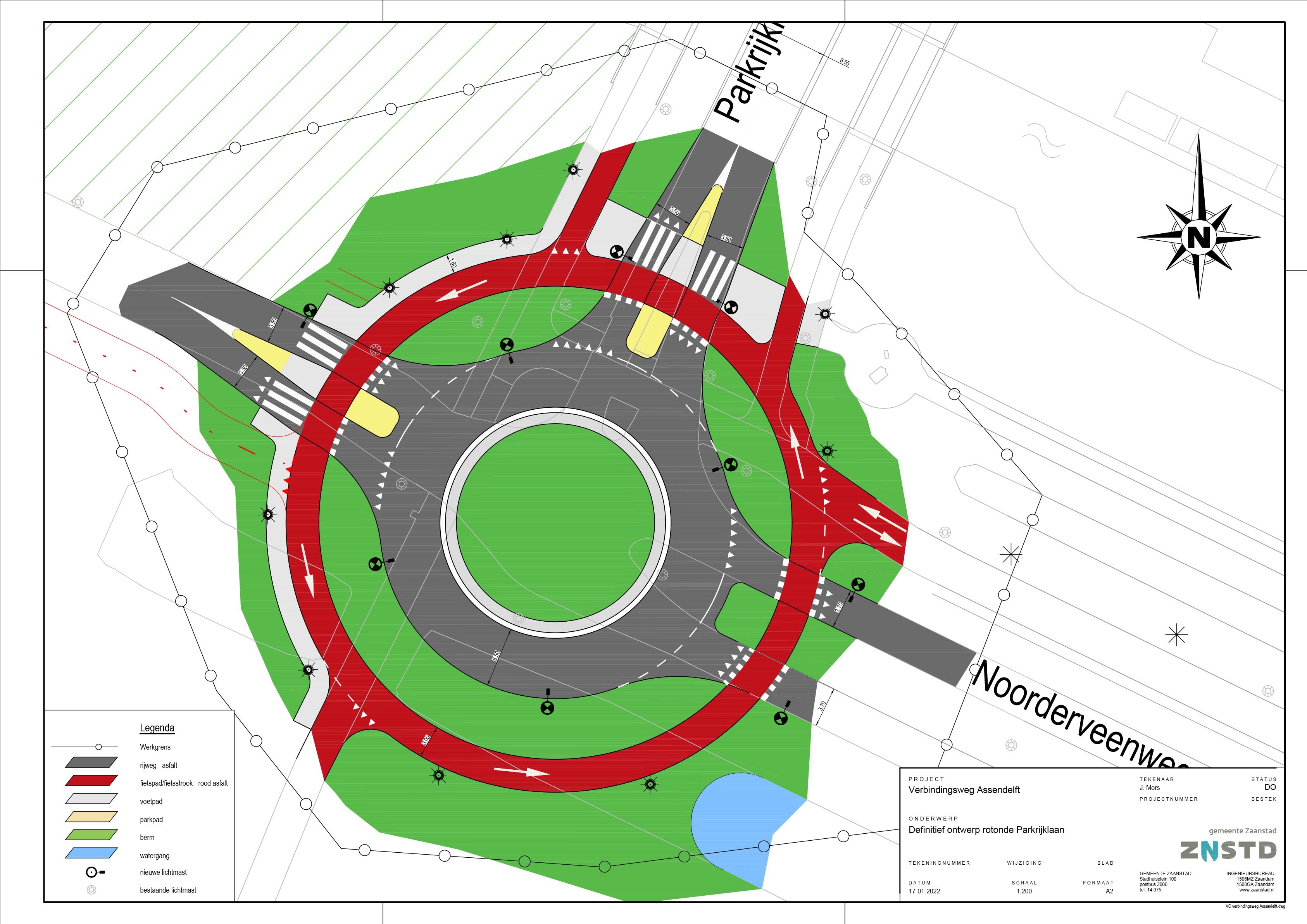

  • Op de aansluiting Noorderveenweg – Parkrijklaan leggen we een rotonde aan.
  • Op de Parkrijklaan passen we ook de oversteek aan bij de groenstrook tussen de Gele Ring en Zwarte Ring. Dit heeft te maken met het project Groener Parkrijk. Meer informatie over dit project vindt u op projectpagina Parkrijk Saendelft – Gemeente Zaanstad

Tijdelijke verkeersmaatregelen: houd rekening met vertragingen op de weg en omleidingen.

  • De Parkrijklaan tussen de Witte Ring en de Noorderveenweg wordt tussen half september en half oktober 3 weken afgesloten voor auto’s. Deze worden omgeleid via de Communicatieweg, Dorpsstraat en Ambachtslaan. De omleidingsroutes worden met borden aangegeven. Zie ook de kaartjes onder het kopje ‘waar’.
  • Voor de veiligheid komen er bij de kruispunten van de Omzoom en de Parkrijklaan tijdelijke verkeerslichten. Bij de afstelling van de verkeerslichten wordt rekening gehouden met de ochtend- en avondspits in Saendelft. Zo wordt de wachttijd beperkt.
  • De Noorderveenweg blijft tijdens de werkzaamheden grotendeels open voor alle verkeer. Eind oktober 2025 is de Noorderveenweg tussen de Parkrijklaan en de Dorpsstraat een weekend afgesloten om te asfalteren. Het autoverkeer wordt dan omgeleid via de Dorpsstraat, Communicatieweg West en de Noorderweg. (Brom-)fietsers en voetgangers kunnen gewoon langs het werk.

De gemeente gaat nog meer aanpassingen doen om de verkeersveiligheid en de bereikbaarheid van Saendelft, Assendelft en Kreekrijk te verbeteren:

  • Herinrichting van kruispunten Noorderveenweg met de Dorpsstraat en de Waterrijklaan en betere aansluiting op de omliggende wegen
  • Aanpassing rotonde Noorderweg – Noorderveenweg en nieuwe vrij liggende fietspaden langs de Noorderveenweg
  • Nieuwe inrichting Noorderweg
  • Oversteek bij het Kaaikpad voor fietser en voetgangers en aanleg bushaltes langs de Noorderveenweg.

Bij het kopje ‘Wanneer’ ziet u de voorlopige planning voor deze volgende fases.

Hieronder ziet u het werkgebied voor fase 1.

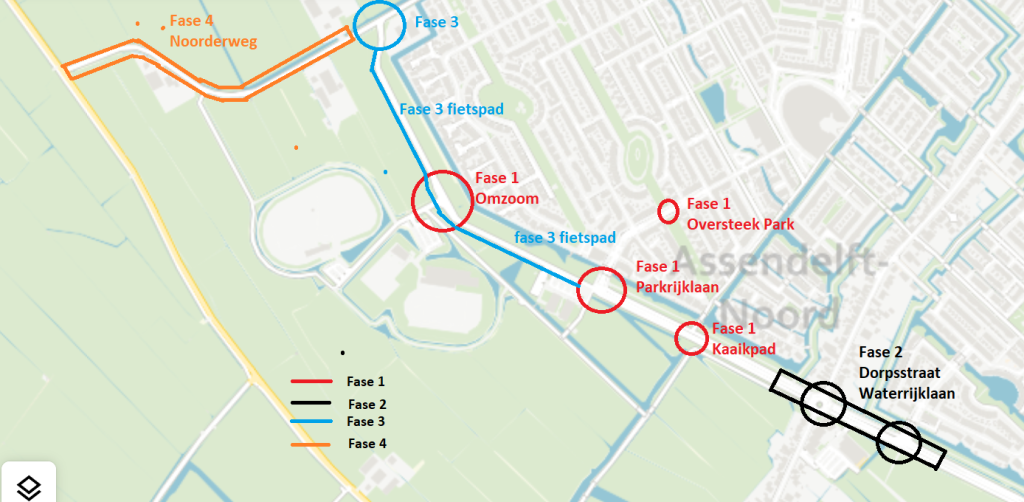

Hieronder ziet u het werkgebied voor alle fases.

Omleidingsroutes voor autoverkeer tijdens de werkzaamheden.

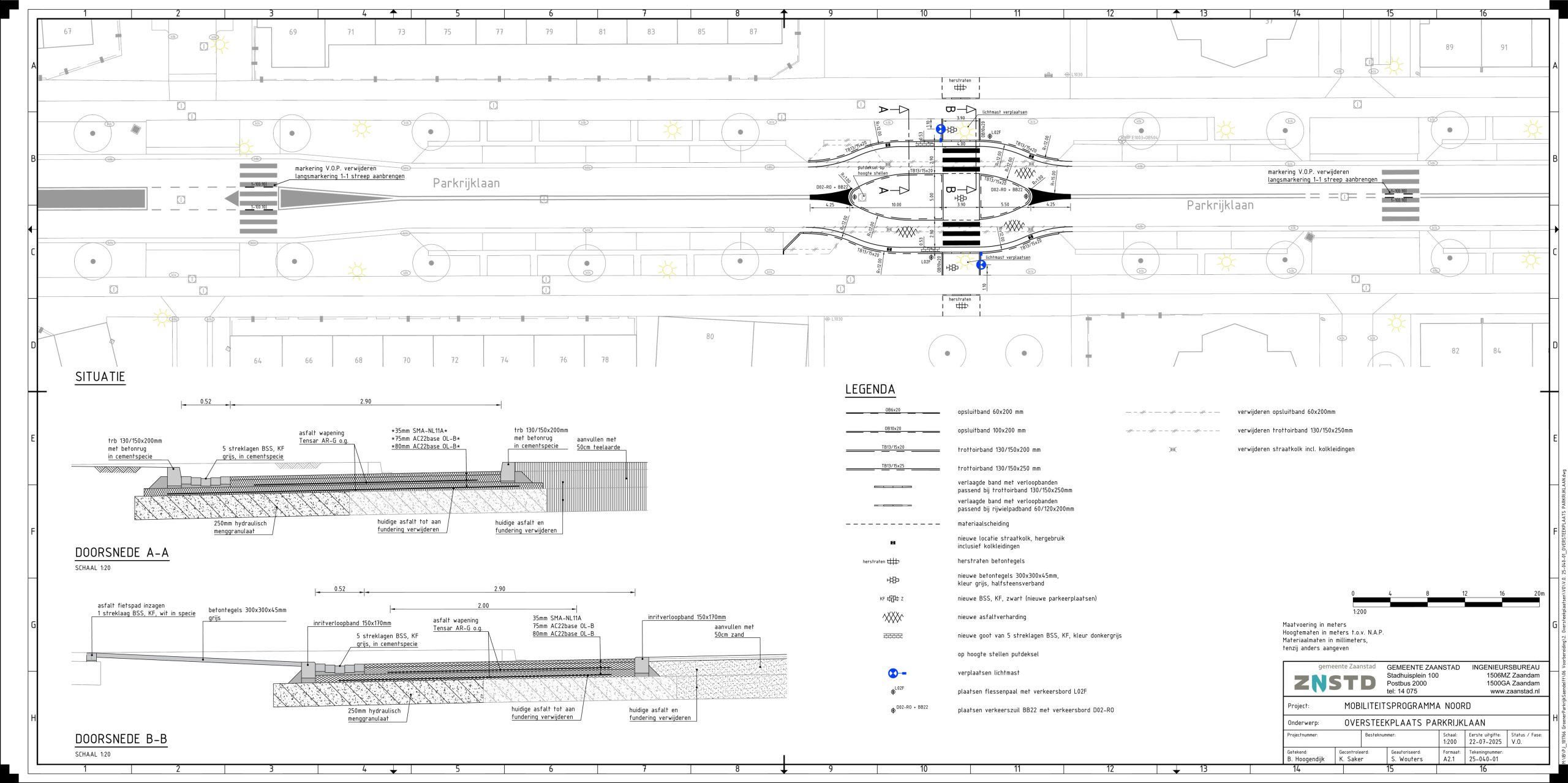

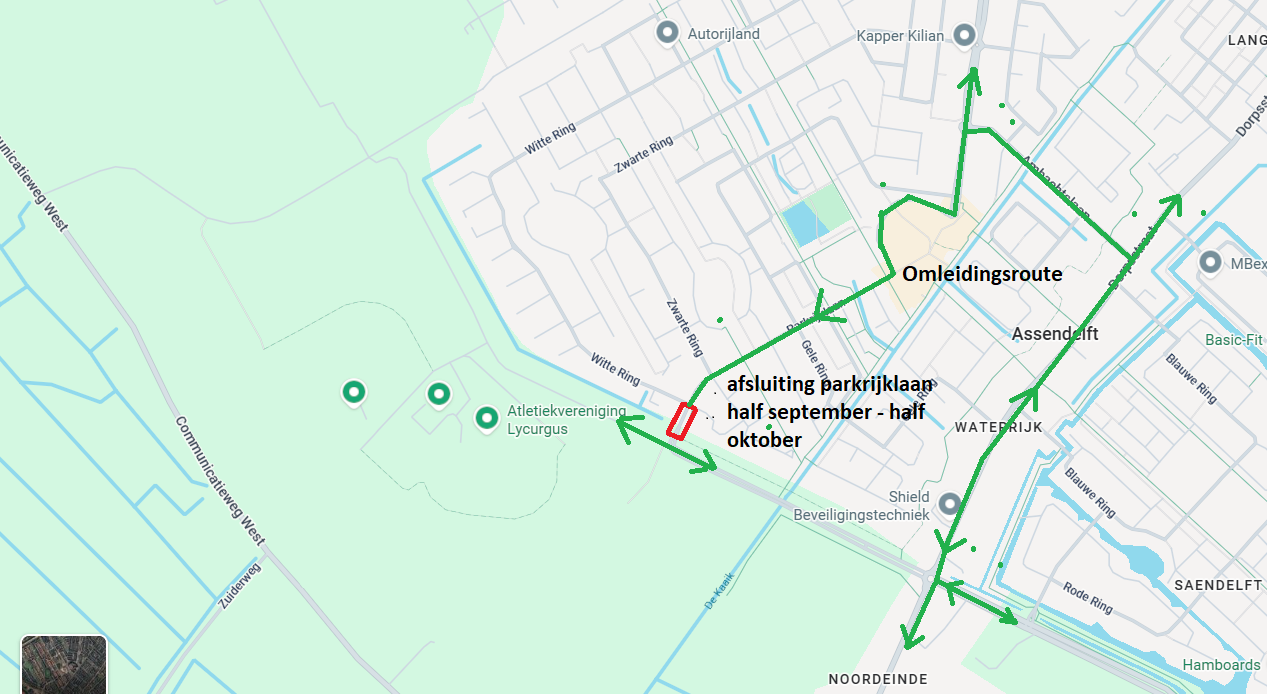

Tijdelijke afsluiting Parkrijklaan
Duur: 3 werken in de periode half september – half oktober 2025

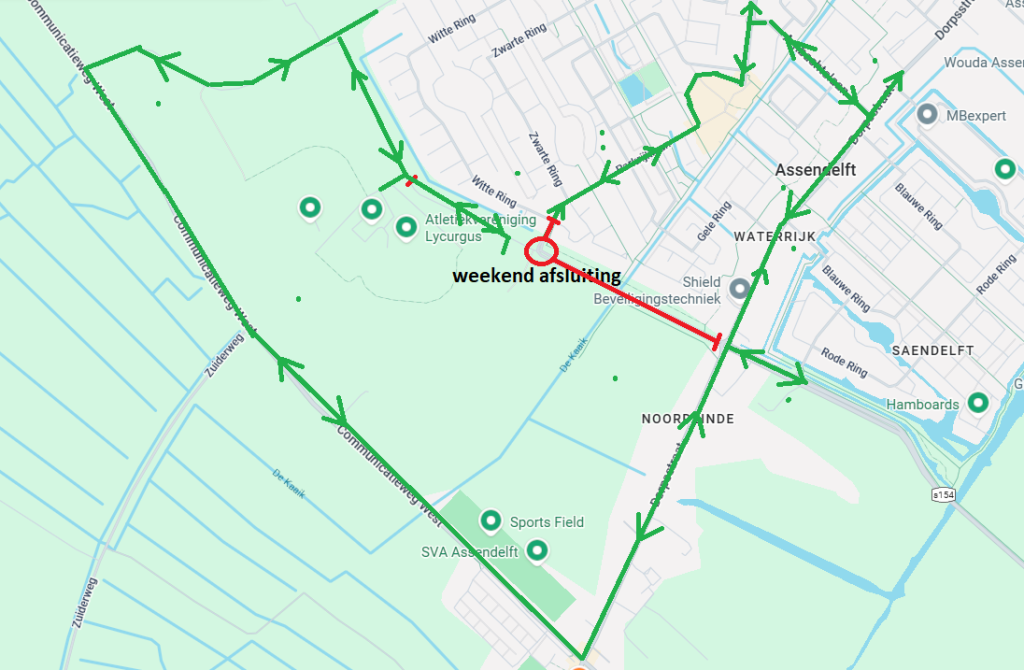

Tijdelijke afsluiting Noorderveenweg
Duur: 1 weekend eind oktober 2025

De (voorlopige) planning is:

Fase 1: medio augustus – eind oktober 2025

Kruisingen Omzoom en Parkrijklaan

Fase 2: tweede – derde kwartaal 2026

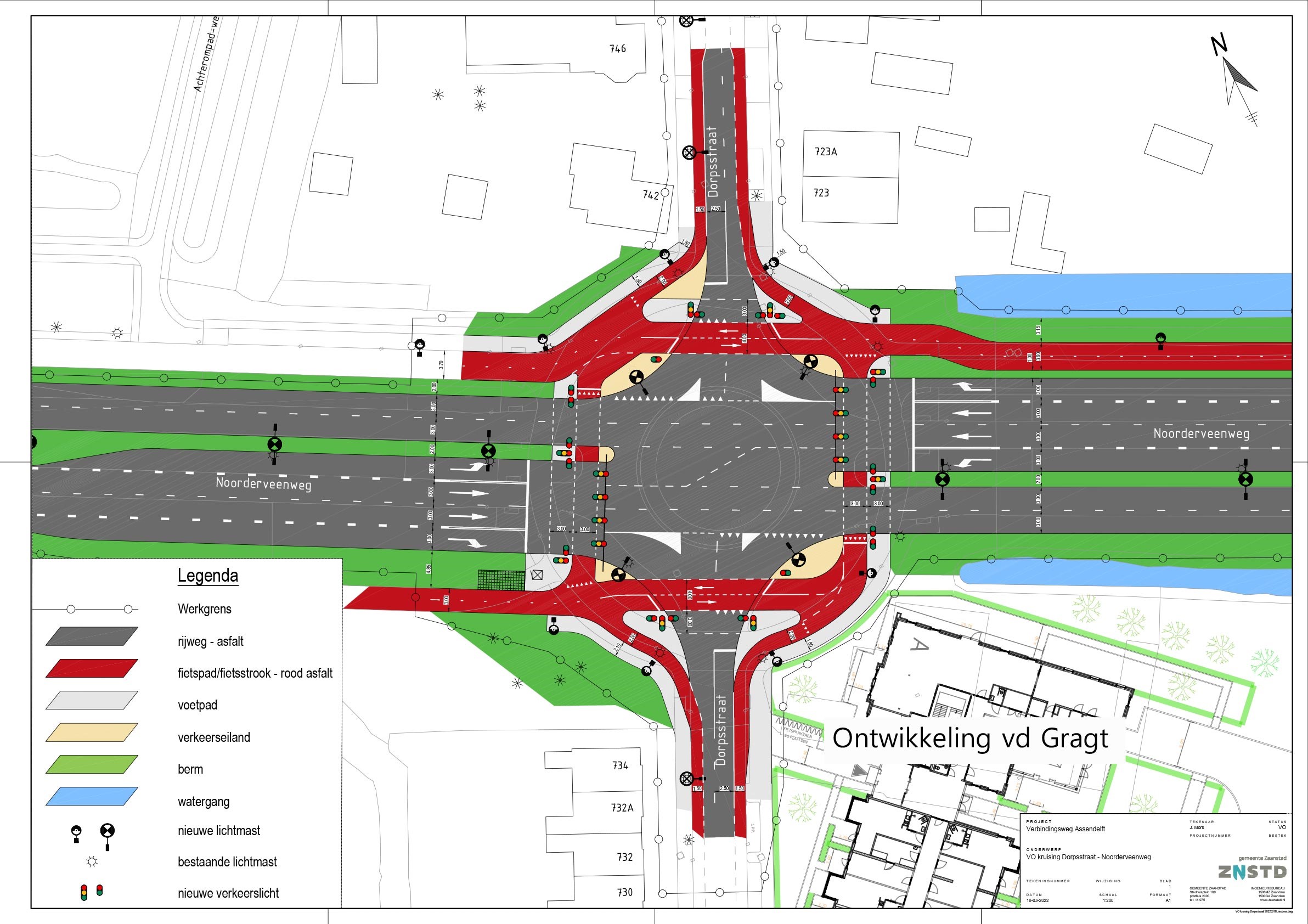

Kruispunten Dorpsstraat – Noorderveenweg en Waterrijklaan – Noorderveenweg

Fase 3: derde – vierde kwartaal 2026

Rotonde Noorderweg en fietspaden langs Noorderveenweg

Fase 4: eind 2026 -2027

Nieuwe inrichting Noorderweg

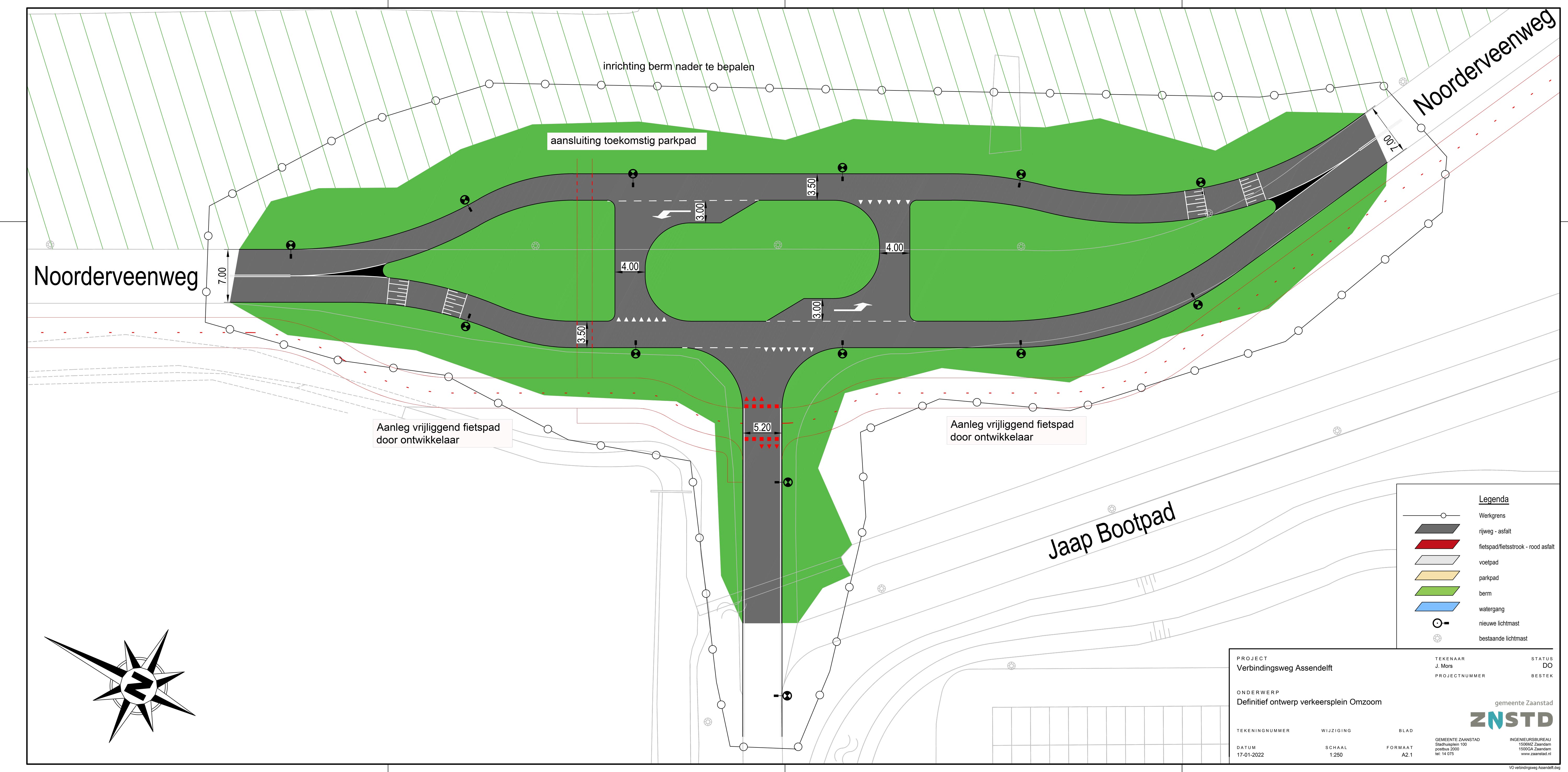

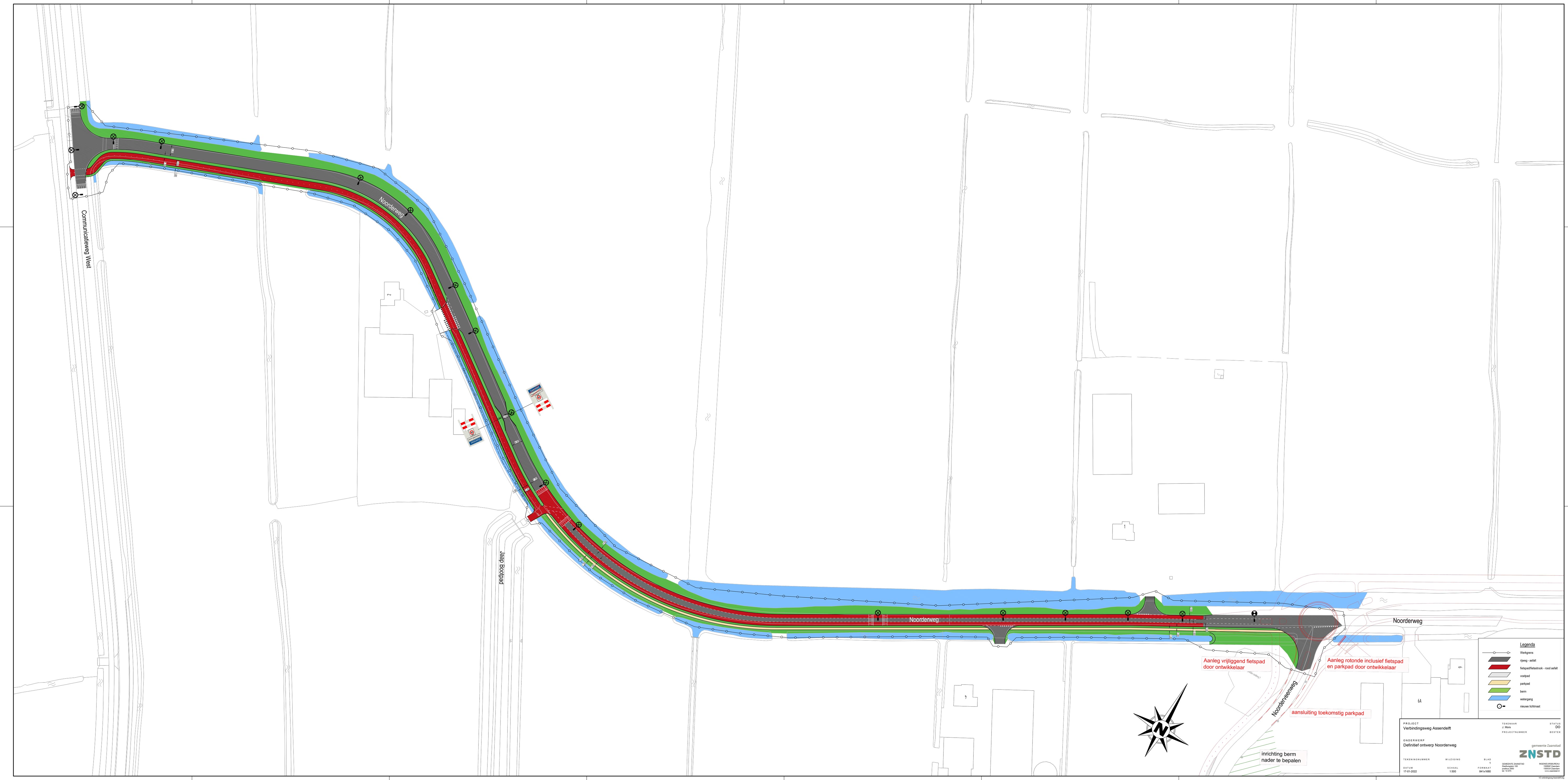

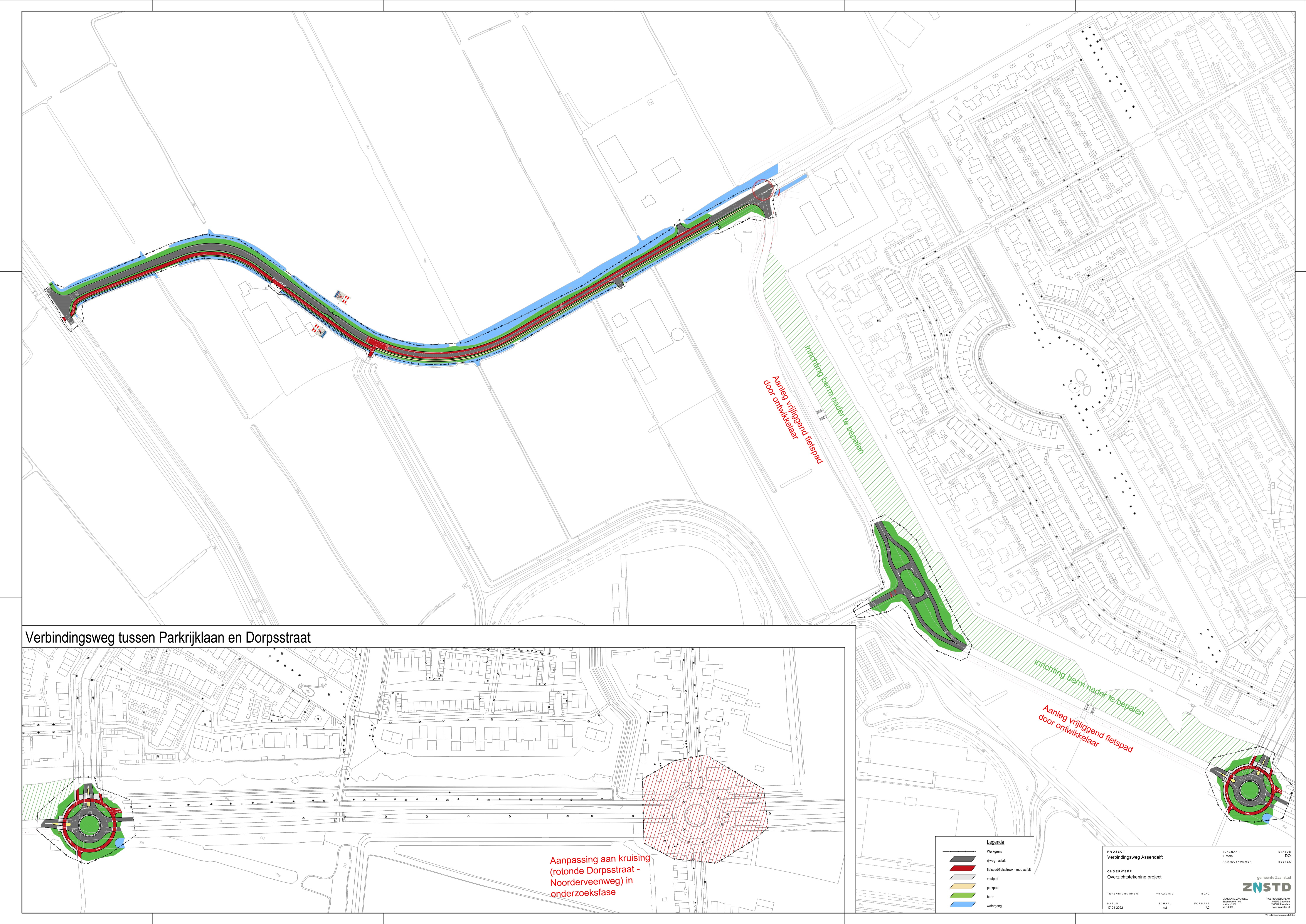

Bewoners en andere betrokkenen hebben op verschillende momenten mee kunnen denken over de plannen. Met deze inbreng hebben we het plan en de ontwerpen definitief gemaakt. U vindt deze informatie onder het kopje ‘Documenten’.

De plannen en uitvoeringsmomenten zijn afgestemd met de nutsbedrijven, de ontwikkelaars van Kreekrijk en het project Overhoeken.

Voor vragen bel 14 075 en vraag naar Adriaan Verduijn projectleider.

Adriaan Verduijn

De aannemer gebruikt de BouwApp om bewoners tijdens de werkzaamheden op de hoogte te houden. Deze app kunt u gratis downloaden en heet ‘Dura Vermeer Bouwapp´. U kunt hier ook uw vragen stellen.

De bewoners uit de omgeving hebben de volgende bewonersbrieven gekregen:

  • Bewonersbrief start werkzaamheden Verbindingsweg (6 augustus 2025)
  • Bewonersmail over de stand van zaken Verbindingsweg (22 maart 2022)
  • Bewonersbrief over ontwerp kruispunt (24 februari 2022)
  • Bewonersmail over stand van zaken Verbindingsweg (22 december 2021)
  • Bewonersbrief over de informatieavond (22 oktober 2021)
  • Bewonersbrief met een aankondiging aanpak Verbindingsweg (11 juli 2021)

Mist u een brief of wilt u deze opvragen? Mail naar ingenieursbureau@zaanstad.nl.
